歩道の景観改修で失敗しない舗装工法とは

歩道の景観改修で失敗しない舗装工法とは

歩道の景観改修では舗装をきれいにするだけでは不十分な場合があります。

幅が狭い。マンホールや排水桝が多い。街路樹の根で舗装が持ち上がっている。インターロッキングの目地から毎年雑草が出る。通学路なので長く通行止めにできない。

こうした条件が重なると見た目だけで工法を選ぶのは難しくなります。

歩道は駅前広場や公園のような広い空間とは違い、細長い場所に制約が集まりやすい空間です。少しの段差や目地でも歩きにくさにつながり、工事中の通行規制も周辺への影響が出やすくなります。

そのため、歩道の景観改修では現在の舗装の種類・幅員・マンホールや排水桝の位置・車両乗入れ部・交通規制の条件・維持管理の負担を確認したうえで、現地条件に合う工法を検討します。

歩道改修が難しい理由

歩道は施工面積だけを見ると小さく見えることがあります。
ただし、実際には他の場所よりも施工条件が細かくなりやすい場所です。

1〜3m程度の歩道では材料の切断、端部処理、施工機械の取り回しに制約が出ます。
ブロック系の舗装では幅が狭いほどカット材が増えやすくなります。

歩道にはマンホール・雨水桝・電柱・標識基礎などが点在します。
周辺をどう仕上げるかで、完成後の見え方が大きく変わります。
ブロック系の工法ではひとつずつ切り合わせる必要があるため、手間も仕上がりのばらつきも出やすくなります。

歩道であっても民地や駐車場への乗入れ部分には車両荷重がかかります。
見た目だけを整えても、下地や路盤が弱いままだと、沈下や段差が再発する可能性があります。乗入れ部が多い歩道では、舗装表面だけでなく、路盤の状態も確認します。

歩道は細長いため縁石との取り合い部分が連続して見えます。端部処理が粗いと、全体の仕上がりにも影響します。

街路樹が続く歩道では根の成長によって舗装が持ち上がることがあります。表面だけを直しても、根や路盤の問題が残っていれば、数年後に再び段差が出る場合があります。

誘導ブロックの周辺で路面の高さや素材が変わると、誘導ブロック本来の機能に影響することがあります。
景観舗装と同時に整備する場合は、接続部の高さ・素材の違い・色差を確認します。

通学路・生活道路・商店街前の歩道では長時間通行止めにできません。工期や供用再開のしやすさも工法選定の判断材料になります。

目地がある舗装では、雑草処理や段差補修が毎年の負担になることがあります。施工直後の見た目だけでなく、数年後の管理しやすさへの考慮が必要となります。

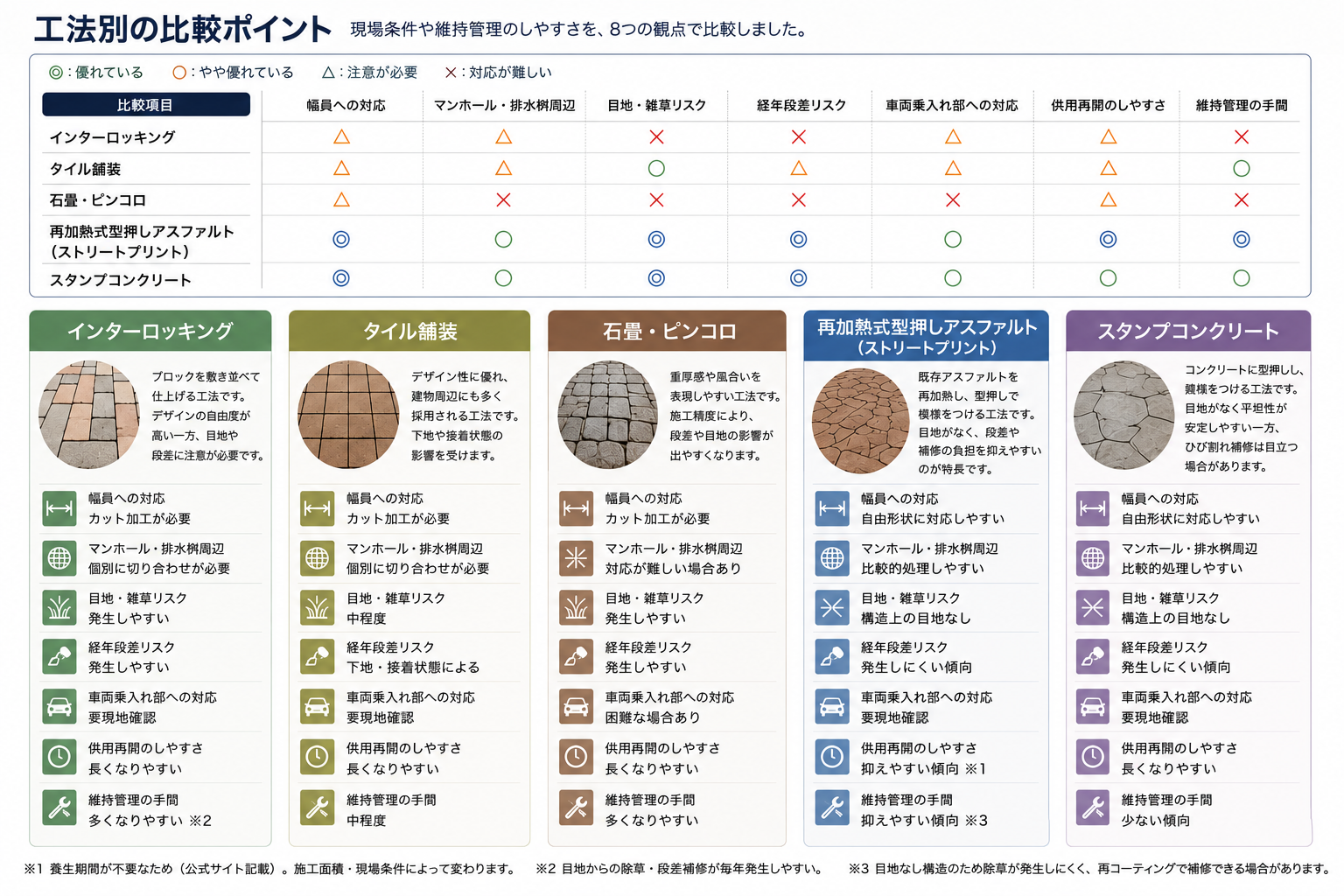

工法別の適合性比較表

比較表を見るときの考え方

インターロッキング

幅が狭い歩道やマンホールが多い場所ではカット材や端部処理が増えやすくなります。施工直後は整って見えても、目地砂の流出や下地の変形によって数年後に段差が出ることがあります。

再加熱式型押しアスファルト工法(ストリートプリント)

既存アスファルト舗装を活かせる場合、撤去・処分・下地整備の工程を抑えられる可能性があります。ただし、既存アスファルトの状態が施工条件を満たす場合に限られます。

スタンプコンクリート

一体構造で段差が出にくい一方、ひび割れが発生した場合に補修箇所が目立ちやすい傾向があります。

既存インターロッキング歩道を改修する場合

歩道改修で多いのが既存のインターロッキングを別の工法に変えたいというケースです。

毎年雑草が出る、ブロックががたつく、段差補修が続いている、同じブロックが廃版で手に入らない。
こうした理由で別工法への変更を検討するケースがあります。

歩道のインターロッキングは、砕石路盤とクッション砂で構成されているケースが多く、アスファルト下地が入っていない場合があります。

再加熱式型押しアスファルト工法(ストリートプリント)は、既存アスファルト舗装への施工が前提です。
そのため、インターロッキングの上に直接施工することはできません。

インターロッキングからストリートプリントへ変更する場合は、一般的に次の流れになります。

  1. 既存インターロッキングを撤去する
  2. 路盤の状態を確認する
  3. 必要に応じて路盤を整える
  4. 新たにアスファルトを打設する
  5. アスファルト上から再加熱式型押しアスファルト工法を施工する

撤去後の路盤が傷んでいる場合は先に路盤補修が必要になります。

歩道改修でよく見る課題

目地と雑草

インターロッキングやピンコロ石の歩道では目地から雑草が出ることがあります。
毎年の除草作業が続くと、見た目の問題だけでなく管理の負担にもなります。目地がない一体構造の工法に変えることで、目地由来の雑草を抑えやすくなります。

経年段差と歩きにくさ

施工直後はフラットでも数年たつと段差が出ることがあります。
ブロック下の砂が流れる。植樹帯の根で下地が持ち上がる。車両乗入れ部だけ沈む。こうした変化が起きると、歩きにくさやつまずきにつながります。
通学路や高齢者の通行が多い歩道では、数年後の段差リスクまで見ておく必要があります。

マンホール・排水桝周辺の仕上がり

マンホールや排水桝が多い歩道では周辺の仕上げが目立ちます。
ブロック系の工法では、ひとつひとつ切り合わせる必要があり、仕上がりにばらつきが出る場合があります。相談時にマンホールの位置と数を伝えておくと、施工範囲や仕上がりの確認が進めやすくなります。

植樹帯の根上がり

街路樹が続く歩道では根の成長で舗装が持ち上がることがあります。
表面だけを直しても、根や路盤の状態が変わらなければ、再び段差が出る可能性があります。植樹帯がある歩道では、樹木の位置、根上がりの有無、路盤の状態を現地で確認します。

掘り返し工事後の復旧

歩道は水道・ガス・電気などのライフライン工事で掘り返されることがあります。
復旧後に色や模様が周囲と合わないと部分的に見た目が崩れます。再加熱や再塗布で部分的な復旧に対応しやすい工法を選ぶと、将来の見た目のずれを抑えやすくなります。

自転車と歩行者の空間分離

歩道整備では自転車通行空間と歩行者空間を色で分けることが検討される場合があります。
色分けに対応しやすい工法であれば、通行空間の整理と景観向上を同時に進めやすくなります。

場所・条件別の注意点

通学路

子どもや高齢者が多く通る場所では、段差と滑りやすさが問題になりやすくなります。
雨の日に滑りやすい舗装、数年後に段差が出やすい舗装は、補修や安全対策の負担につながります。
公共工事では、発注仕様に滑り抵抗の要件が明記されている場合があります。歩行者系道路舗装では、40BPN以上が目安とされています。

商店街・沿道店舗前

店舗前の歩道では、工事中の通行規制が営業に影響します。
出入口をふさげる時間が限られる場合は、施工後の供用再開が早い工法かどうかが判断材料になります。出入口との段差処理や仕上がりの連続性も、事前に確認しておきたい点です。

車両乗入れ部が多い歩道

民地や駐車場への乗入れが多い歩道では、車両荷重が繰り返しかかります。
表層だけで対応できるかは、路盤の状態と乗入れ頻度によって変わります。乗入れ箇所の数、幅、利用頻度を伝えると、現地確認の精度が上がります。

視覚障害者誘導用ブロックがある歩道

視覚障害者誘導用ブロックと景観舗装を同時に整備する場合は、接続部の高さや素材の違いに注意が必要です。
誘導ブロック周辺で段差や素材の変わり目が大きくなると、誘導機能に影響する可能性があります。

 相談前に整理したいポイント

歩道の景観改修では現場ごとに条件が変わります。
次の情報を整理しておくと、施工可否や工法の比較が進めやすくなります。

  • 現在の舗装の種類(アスファルト・コンクリート・インターロッキングなど)
  • 改修したい区間の延長と幅員
  • 困っていること(雑草、段差、見た目の劣化、滑りやすさなど)
  • 希望する完成時期
  • 通行止めや片側通行ができる時間帯
  • 車両乗入れ部の有無
  • 視覚障害者誘導用ブロックの有無
  • 植樹帯や街路樹の有無

よくある質問(Q&A)

インターロッキングの目地から毎年雑草が出ます。工法変更で解消できますか?

目地が雑草の発生源になっている場合、目地がない一体構造の工法に変更することで、目地由来の雑草を抑えやすくなります。ただし、既存インターロッキングの上にストリートプリントを直接施工することはできません。既存ブロックを撤去し、路盤状態を確認したうえで、新たにアスファルト舗装を設ける必要があります。

幅員1.5m程度の歩道にも施工できますか?

施工可否は工法と現場条件によって変わります。
ブロック系の工法は幅が狭いほどカット材や端部処理が増えやすくなります。再加熱式型押しアスファルト工法は自由形状に対応しやすいため、狭い幅員の歩道でも検討できる場合があります。

マンホールが多い歩道でも仕上がりはきれいになりますか?

工法によって差が出ます。
ブロック系の工法はマンホールごとに切り合わせが必要になり、仕上がりにばらつきが出る場合があります。ストリートプリントなどの一体型工法は、マンホール周辺を柔軟に処理しやすく、連続した仕上がりをつくりやすい傾向があります。

通学路のため、夏休み中に施工を終えたいです。工期は工法によって変わりますか?

はい、変わります。
コンクリート系の工法は養生期間が必要で、気温や湿度によって工程が変わる場合があります。再加熱式型押しアスファルト工法は、コンクリート系のような養生期間が不要なため、工程を短くしやすい傾向があります。
完成時期が決まっている場合は、改修区間、交通規制できる時間帯、軽歩行を再開したい時期を整理しておくと、工程の相談が進めやすくなります。

歩道の施工条件は、現場ごとに異なります。幅員、舗装の種類、マンホールの位置、植樹帯、車両乗入れ部、交通規制の条件を整理しておくと、施工可否・工法・工程の相談がしやすくなります。
